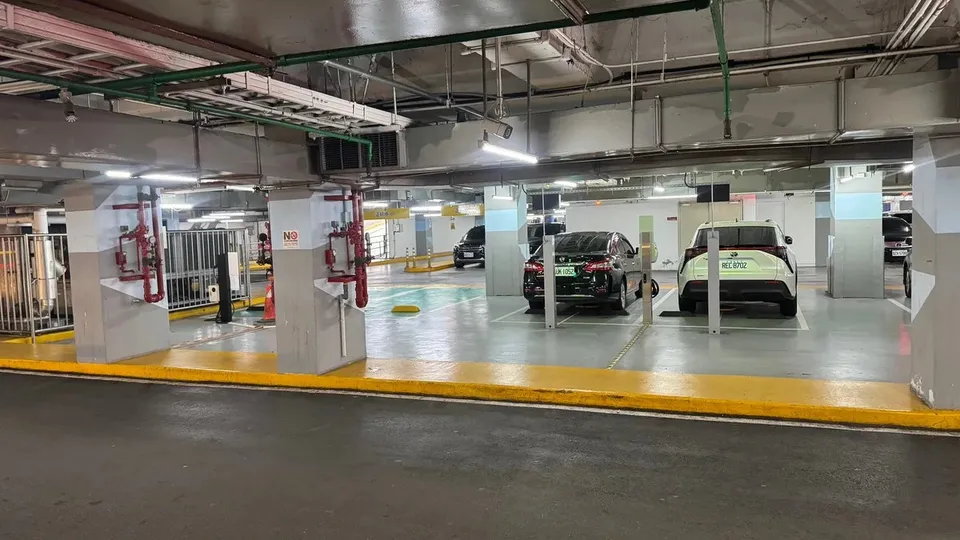

社區充電樁裝設卡關 法院多判管委會有理
來源:tw.stock.yahoo.com

不少電動車主買了車、也擁有自己的車位,卻在申請安裝充電樁時被管理委員會擋下。近期媒體整理相關爭議指出,關鍵並不在車位產權,而在於拉電過程必然會動到社區的共用部分——地下室牆面、樑柱、天花板、公共線槽與配電箱,都不屬於單一住戶。
法律怎麼看?管委會有同意權
依《公寓大廈管理條例》第6條,住戶設置管線若須使用共用部分,應經管委會同意。問題在於,法規並未要求管委會必須核准,因此「再評估」「等區權會決議」都可能成為無限期拖延的理由。司法實務上也已有具體案例:新竹地方法院109年度竹簡字第409號判決,住戶在停車位後牆自行加裝充電樁,最後被判拆除並回復原狀。報導指出台北、桃園、高雄等地院同類案件多由管委會勝訴,理由是拒絕增設屬於維護全體區分所有權人權益,不構成權利濫用。
「預留充電」不等於能充電
另一個常見落差出現在新建案。報導提醒,真正的預留應包含建商向台電申請專用充電契約容量、完整線槽架與EMS能源管理系統;若只留空管、空線槽,靠住戶各自「表後拉電」,隨著安裝戶數增加,電力容量會迅速飽和,後續住戶不僅裝不了,還可能出現跳電風險。此外也有社區被住戶指為雙標:基隆暖暖有大樓6年前即開放地下停車場安裝,住戶今年6月才購車,卻遭以「還要評估」拖延;另有社區已有5戶完成安裝,新住戶申請時卻以「安全疑慮」被拒。
消防署已於2026年6月修正安全指引,要求設備符合國家標準、施工須合乎電氣與消防安全;內政部自2021年起推動修法、立法院修正案亦一讀通過,但至今尚未三讀。對打算入手二手電動車的消費者而言,簽約前先確認社區規約與充電可行性,仍是最實際的自保方式。
資料來源:Yahoo股市
